在氣候變遷、土地使用限制與糧食安全等問題日益嚴峻的今天,傳統漁業正面臨轉型壓力。由【全民養殖平台】團隊耗時多年開發、並取得多國專利的輕型室內養殖技術,提供了一個靈活、快速的水產養殖解決方案。
本文將為您解析整體設置流程與預估時程,協助您清楚掌握從合作洽談到實際投苗養殖的每個階段。

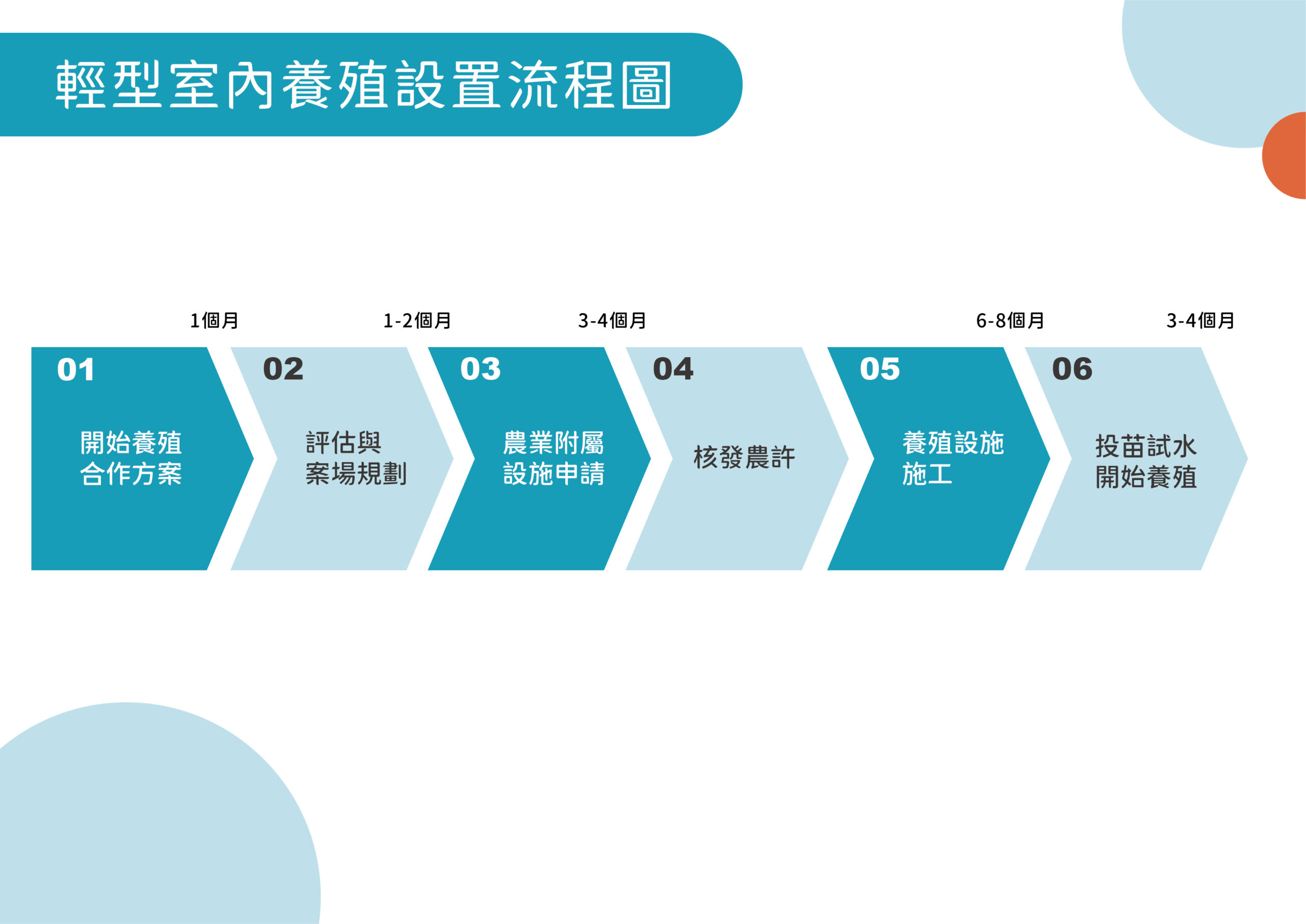

輕型室內養殖設置流程一覽
根據平台提供的標準流程,整體設置需經過以下6個階段,合計約 14~20個月 可投入正式養殖:
- 開始養殖合作方案(約1個月)
- 評估與案場規劃(約1~2個月)
- 農業附屬設施申請(約3~4個月)
- 核發農許
- 養殖設施施工(約6~8個月)
- 投苗試水,開始養殖(約3~4個月)
透過整合性,設置輕型室內養殖不再是高門檻投資,而是一項具未來性的可行創業與永續農業模式。
